为确保35千伏陆水湖变电站小岭风电工程35千伏仙陆间隔顺利投运,3月3日零点,咸宁市丰源电业公司开展零点施工行动,顺利完成35千伏陆水湖变电站1号母线停电接火。

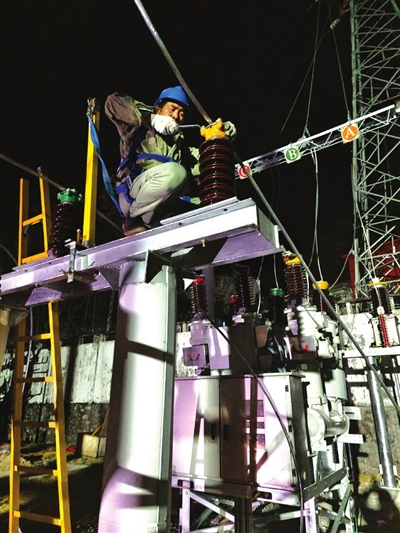

35千伏陆水湖变电站位于崇阳县,需新增一条35千伏仙陆间隔供小岭风电场使用。为确保本次零点施工任务圆满完成,丰源公司及早统筹安排部署,多方协调沟通,并结合现场实际情况制定施工方案。为了将居民生产生活用电影响降到最低,丰源公司实施零点施工计划。施工开始前,现场施工作业人员严格按照方案内容,做好现场安全措施及施工人员安全技术交底,确保施工全过程安全有序开展。施工过程中,作业人员从断路器、隔离开关等设备的安装、调试以及设备间引下线连接等各个作业面紧张有序地开展。经过3个多小时奋战,施工人员顺利完成接火施工任务,助力小岭风电新能源项目早日并网发电。
(通讯员龚旭 阚翠)
