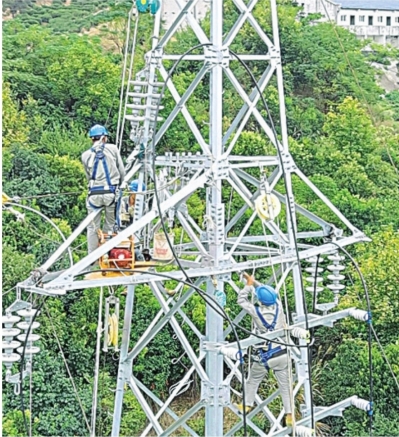

近日,国网武汉市新洲区供电公司组织施工力量,在新洲区旧街街道10kV大雾山支线G14#-G17#塔作业现场,开展塔导地线架设、收紧线、引流线、铁塔引下线及附件安装作业,全力推进大雾山支线老旧线路改造工程建设。
据了解,大雾山支线地处旧街街道山地地带,项目区域70%为山地,地质以岩石为主,山高路窄、弯道较多,电杆、物料转运难度大,部分基坑需要人工开挖,还存在跨越村级道路作业工况,施工难度远超平原地区。本次改造工程同步更新柱上断路器、隔离开关、避雷器等一二次配电设备,对部分配变实施迁移升级,补齐山区配网硬件短板,提升电网防灾抗灾能力,项目计划于中秋节前送电。
“本次老旧线路改造,重点解决山区老旧线路设备老化、供电能力不足等突出问题。”国网武汉市新洲区供电公司发建部主任陈帆介绍,改造后,线路核心段载流量较原先提升两倍以上,供电可靠性大幅增强。
