1-10月份十大重点工程最新进展情况

日期:11-18
字号:
版面:第04版 要闻       上一篇    下一篇

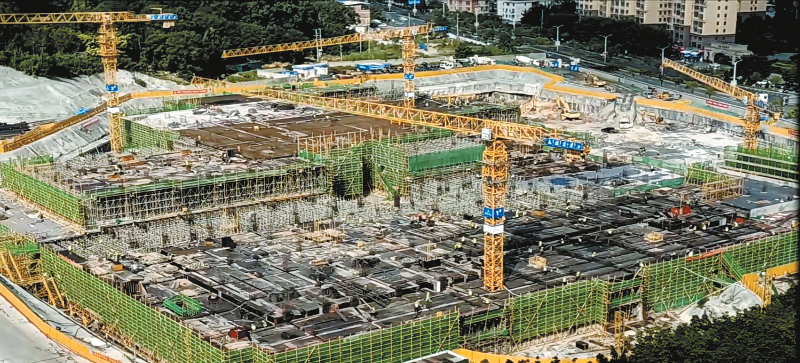

龙岩中心城市北部新城厦龙标准化厂房二期项目

龙岩市第一医院分院综合院区一期项目

新建龙岩至龙川铁路武平至梅州段(福建段)项目石湖溪大桥建设现场

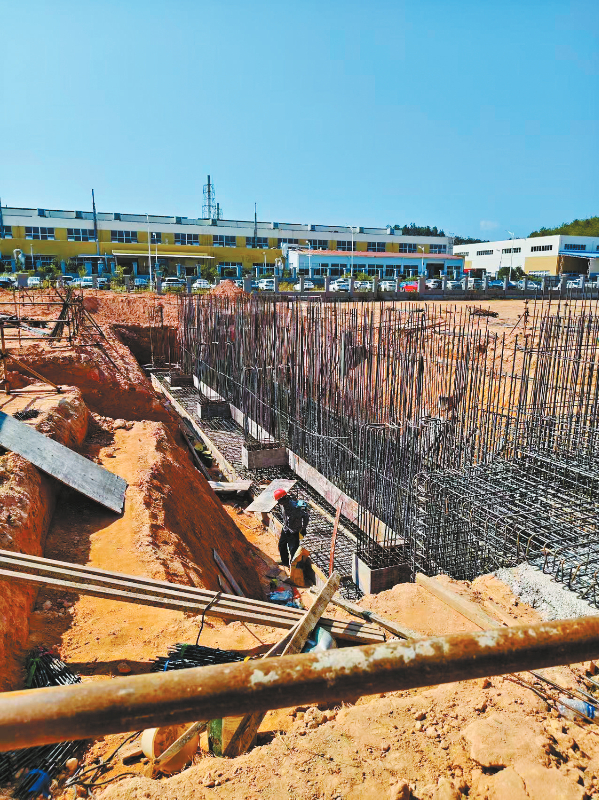

年产5000吨节能电机用高性能稀土永磁材料建设项目

龙岩万安溪引水工程项目

龙岩中心城市南部新城龙岩恒丽智能产业园项目

1.龙岩新机场建设项目

国家发改委基础司航邮处已同意我市按修编完善后的工可组卷材料上报审批,10月27日机场办安排专人将工可上报文件及组卷材料上报省发改委转呈国家发改委审批;文物现场考古工作已结束;500KV杆线迁改已完成工可评审工作,进入初步设计阶段。

2.新建龙岩至龙川铁路武平至梅州段(福建段)项目

正线路基、桥梁、隧道等主体工程分别完成设计的36.9%、37.1%、22.4%,路基土石方完成16.8万方,桥梁完成1520成桥米,隧道完成1372成洞米。

3.漳平抽水蓄能电站项目

完成临时用地分户测量(第一批次)、项目安全监督管理咨询服务招投标工作,项目筹建期洞室及道路工程通风兼安全洞首爆成功;35KV施工电源工程PC总承包及运维服务、工程钢筋材料采购项目、工程水泥材料采购项目正在中标候选人公示;对外连接道路工程、10KV中村支线杆迁改工程、筹建期洞室及道路工程(Q1标段)正在施工,同步开展耕地占补平衡、土地分户测量成果确认工作。

4.龙岩中心城市南部新城(龙岩高新区)产业建设项目

龙岩恒丽智能产业园项目:3栋厂房主体封顶,4栋厂房主体施工;京东(龙岩)智能制造产业基地项目:6栋厂房建成竣工,3栋厂房主体施工;龙岩新能源智造产业园项目:已竣工。

5.龙岩中心城市北部新城(厦龙合作区)产业建设项目

新罗区生物精细化工产业园一期建设项目:精化路建成通车;美山路、园区路、卓越路开展水泥稳定层、电力管网工程、通信管网工程及道路工程面层施工;卓越美山二期西侧地块边坡工程已完工;污水处理厂挡墙、停车场挡墙正在进行主体施工。新罗德泽锂离子电池碳基负极材料深加工项目:已竣工投产。广龙岁金智谷(龙岩)智能装备产业园项目:沙盘建筑单体已完成,准备安装;设计院正按照审图意见调整一期基础施工图。国网福建电力和盛高科生产性项目:一期已竣工投产;二期已确认中标施工单位,正与中标单位洽谈施工合同。厦龙标准化厂房二期项目:5、6、7号楼开展消防专项验收及工程规划测绘工作,7号楼同步开展绿色建筑检测工作。

6.广汽紫金新能源电池综合利用项目(上杭优锂新能源5万吨/年磷酸铁锂综合利用项目)

已竣工试产。

7.龙岩马坑铁矿采选扩能工程项目

井下采选扩能方面:正进行西回风井(72-100m阶段)联络巷改造工程、1#副井、2#副井卸渣工程等井巷工程施工。地面配套工程方面:选矿厂预抛预筛系统及铁尾选钼系统已投入运行;科技楼项目已封顶,正进行内外砌砖。

8.龙岩万安溪引水工程项目

累计完成隧洞开挖及管道铺设33.3千米,完成总长34.2千米的97.4%,其中:钻爆段工区已完工;管线段工区累计完成管道铺设5600米,完成该段总长6230米的90%;TBM段工区本月完成掘进42米,本年掘进1476米,累计完成掘进14708.4米,完成总长14959米的98.3%。

9.龙岩市第一医院分院综合院区一期项目

正进行地下室和局部地上工程施工,其中:抗浮锚杆、基础开挖、桩基工程已完成,垫层完成93%、地下室底板防水卷材完成90%、筏板基础完成85%、地下室顶板(±0.000)完成75%,局部区域已进行二层梁板施工。

10.长汀稀土冶炼分离及深加工产业基地项目

年产5000吨节能电机用高性能稀土永磁材料建设项目:正进行桩基检测,地基开挖完成70%,同步进行地梁施工。年产5000吨稀土冶炼分离技改搬迁项目:已完成项目用地报批、土地出让合同签订;可研报告已根据总部专家审查意见修订完成;项目核准材料已提交省工信厅预审,正进行产能置换工作;安评、环评、能评材料已完成初稿。

本版文图由市重点项目攻坚指挥部办公室提供
