实干开局 青峪口水库建设“加速跑”
日期:02-27

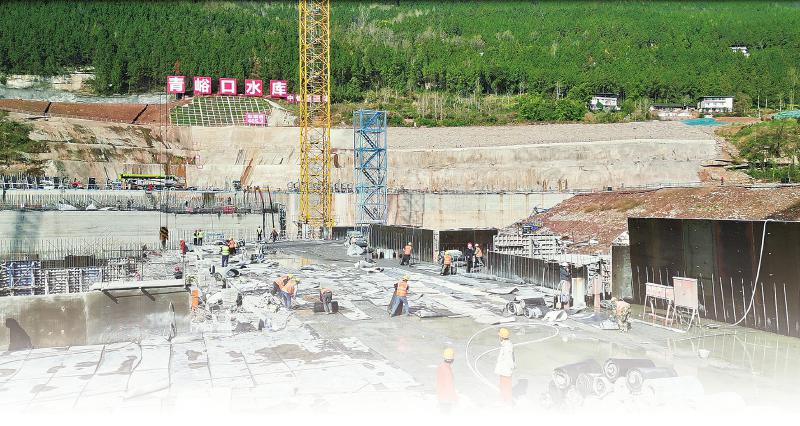

青峪口水库建设现场。 受访者供图
【提要】在青峪口水库现场,施工人员抢抓枯水施工“黄金期”,以“满格电”状态投入作业,用实干守护流域安澜。
□胡鹏
“工期紧,要求高,计划今年年底全面完成大坝左岸浇筑及金属结构、部分机电设备安装任务。”2月24日,春节假期后的首个工作日,浓浓的年味尚未完全散去,在位于巴中市通江县的、国家150项重大水利工程之一——青峪口水库项目建设现场,已呈现出热火朝天的施工景象。
“目前,工程正处于二期施工阶段,涉及一二三号机组压力钢管及生态放水、鱼道补水管道的安装,还有机电管道以及部分金属结构预埋件的安装。”青峪口水库工程金结一队负责人李思军介绍,节后复工号角已全面吹响,建设者们正以“满格电”的状态,全力推进项目建设,奋力冲刺一季度“开门红”。
水利施工受季节影响较大,当前正值枯水期,正是水利工程施工的“黄金期”。为确保全年建设目标如期实现,项目部提前谋划、科学部署,不仅在春节期间安排关键岗位留守施工,节后更是迅速行动,全力推动项目全面复工复产,抢抓施工有利时机。
“我们始终把质量和安全生产放在首位,重点抓好安全培训教育、隐患排查治理、交通运输安全和特种设备运行等工作,全力保障工程有序、安全、平稳推进。”青峪口水库建设管理中心副主任刘伟成表示,下一步将以更高标准、更严要求,抓实各项工作,确保工程安全平稳推进。

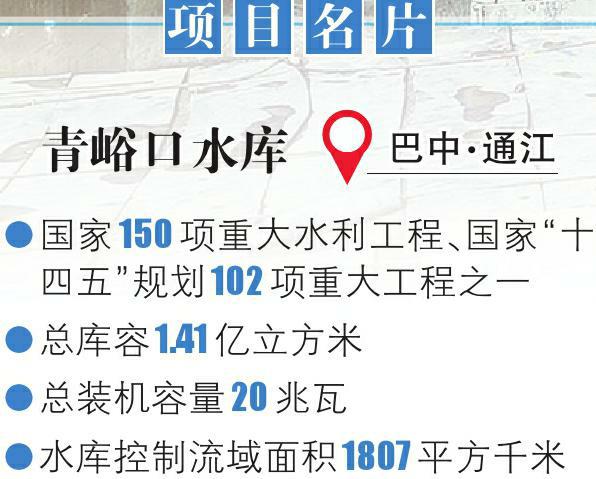

据了解,青峪口水库工程是国家“十四五”规划102项重大工程之一,以防洪为主,兼顾供水、发电功能。水库控制流域面积1807 平方千米,总库容1.41亿立方米,电站总装机容量 20 兆瓦。截至目前,青峪口水库已完成左导墙及大坝主体左岸363米以下碾压混凝土施工;金属结构方面,压力钢管已安装完成70节段;机电方面,1#—3#机组水轮机蜗壳已完成安装调整。
“计划到 2026 年 5 月中旬,完成副厂房 372 米以下混凝土浇筑及土石方回填施工,为大坝4到9号坝段碾压混凝土入仓创造条件。”青峪口水库工程技术部部长高原介绍,工程建成后,将把通江县的防洪能力提升至20年一遇,同时解决县城居民的生活用水及用电问题。
