新疆首个兵地融合5GW光伏防沙治沙项目复工

日期:03-18
字号:
版面:第04B版:吉木萨尔新闻·玛纳斯新闻       上一篇    下一篇

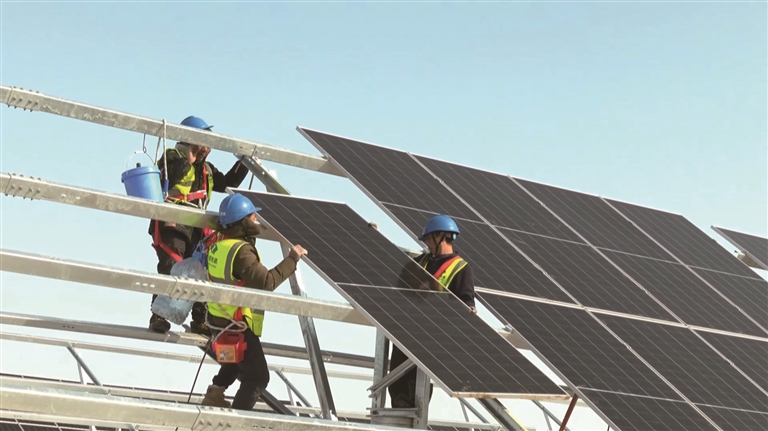

  近日,在新疆首个兵地融合5GW光伏防沙治沙项目施工现场,工人在安装光伏组件。 □张海洋摄

  本报讯  通讯员朱文斌、张海洋报道:近日,新疆首个兵地融合5GW光伏防沙治沙项目在玛纳斯县六户地镇正式复工建设。

  在5GW光伏防沙治沙项目一期工程——3GW项目施工现场,一派热火朝天的施工景象。施工单位火力全开,在11个标段同时展开作业,加快光伏方阵支架、组件、逆变器等设备的安装进度。国华(玛纳斯)新能源有限公司工程部经理李垚说:“每日有300多人,机械20余台进场施工,一天可完成光伏组件安装2600余块。项目计划5月30日完成全部建设任务,实现并网发电。”

  据悉,石玛兵地融合5GW光伏防沙治沙项目总投资189亿元,占地面积12万亩,是“乌—昌—石”区域重点发展的新能源项目之一。该项目充分利用玛纳斯广袤的荒漠化土地和丰富的太阳能资源,将光伏发电与沙漠治理有机结合,实现自然资源优势向产业发展优势的转化。项目分两期建设,一期3GW项目建设工期为14个月,预计年内完成并网发电,将进一步扩大清洁能源供给,推动传统产业绿色转型升级。

  项目全部建成后,预计每年可提供清洁电能约75亿千瓦时,与传统火电相比,每年可为电网节约标准煤约267万吨,减少二氧化碳排放量约700万吨、二氧化硫排放量约1415吨,经济效益与环境效益显著。同时,项目通过光伏板防风、固沙,为植被生长创造有利条件,进一步改善周边区域生态环境,带动当地交通运输、建筑、旅游等产业发展,促进当地农牧民增收致富。
