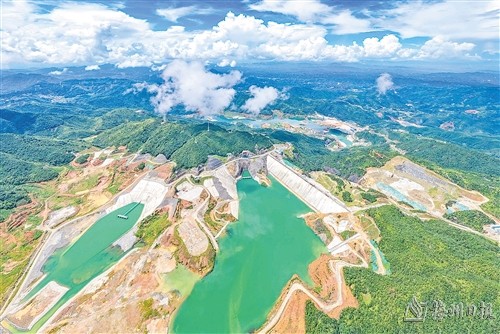

梅蓄电站(一期)工程顺利通过竣工验收
日期:01-08
本报讯 日前,广东梅州抽水蓄能电站工程竣工验收会议在广州顺利召开,验收委员会同意电站(一期)工程通过竣工验收,标志着该重大工程圆满完成。
2024年12月27日至31日,水电水利规划设计总院组织了梅蓄一期电站竣工验收工作。经过深入现场勘察、听取工程汇报、查阅相关档案资料,并召开专题会议进行充分讨论,验收委员会的专家们一致认为:梅蓄一期电站枢纽工程已全面依照批准的设计规模和方案成功建设完成。枢纽建筑物、机电及金属结构设备的设计均符合现行规范要求,工程施工质量亦满足设计标准,同意通过工程的竣工验收,并正式签署了竣工验收鉴定书。
据悉,梅蓄一期电站于2018年6月27日主体工程开工,2021年11月30日首台机组发电,2022年5月28日全部投入发电,首台机组实现了41个月投产发电,刷新了抽水蓄能电站建设的最短工期记录。与此同时,工程质量多项指标均居国内领先水平,造价指标在国内同时期的抽水蓄能电站属先进水平,实现了“又好又快又经济”的建设管理目标。
梅蓄一期电站的建设不仅有效增加了地方税收约1.2亿元/年,还显著减少了能源消耗和环境污染,每年可节约标准煤约34.7万吨,减少CO2排放量约88.6万吨,以及减少SO2及粉尘排放约2.6万吨。(陈广文 谢瑛)
